图盛集团:电力枢纽焕新升级 浙南电网供电能力全面提升

2026-06-10 18:01:49

6月6日,随着220千伏瑞仙变扩建改造工程110千伏副母分段间隔顺利合闸运行,由图盛集团温州电建公司承建的220千伏瑞仙变电站扩建改造工程正式竣工投运。这座扎根浙江瑞安南部十余年的核心电力枢纽完成全方位升级,不仅为区域平稳度过夏季用电高峰筑牢安全防线,也为当地产业升级、重点项目建设注入强劲电力动能。

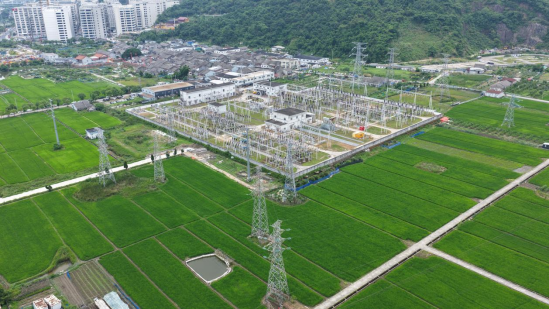

220千伏瑞仙变电站自2008年投运以来,一直是温州南部电网的重要枢纽,长期承担着瑞安南部片区工业生产、居民生活的供电保障任务。近年来,依托“云栖江韵·智造港城”省级发展轴建设契机,瑞安城市建设、工业园区发展步伐不断加快,区域用电负荷持续攀升。站内设备逐年老化,原有电网网架容量不足、运行结构单一等问题日渐突出,供电压力与安全隐患不断增加。为彻底破解供电瓶颈,夯实能源保障基础,该扩建改造工程于2025年11月启动,是温州电网补强升级的重点工程。

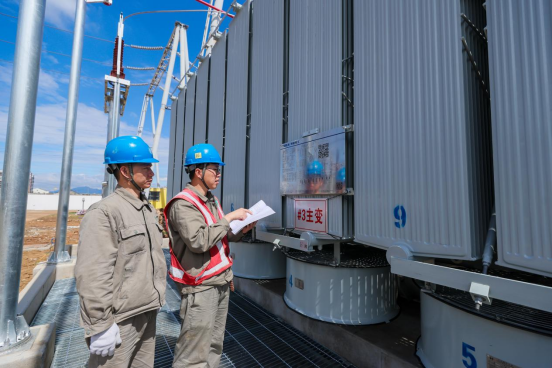

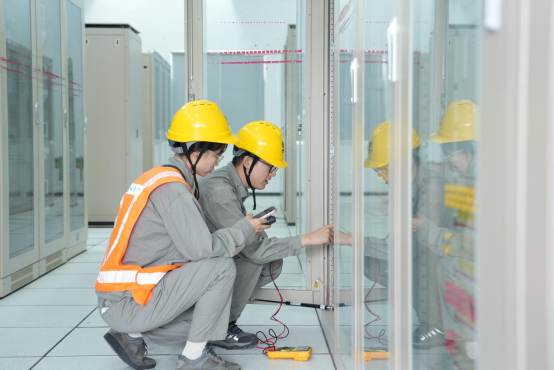

本次改造工程工况复杂、挑战重重。项目工期紧张,站内作业空间狭窄,多专业、多工序交叉施工,且需在轮换停电的条件下开展设备拆除、新装、接驳等作业,现场组织协调、安全管控难度极大。面对诸多难题,图盛集团温州电建公司联合国网温州供电公司变电运维中心创新管理模式,推行“揭榜挂帅”工作机制,建立科室统筹监管、班组落地实施的两级责任体系。全体参建人员坚持超前谋划、闭环管控,践行“七分准备、三分施工”的作业理念,动态排查现场安全风险,以严格的规章制度守住安全生产底线。

自开工以来,项目稳步推进、节点如期兑现。3月19日,110千伏双母双分段基建改造第一阶段任务顺利完成,工程取得阶段性胜利;4月30日,220千伏瑞仙变3号主变扩建工程率先投产送电,区域供电容量得到显著扩充;6月6日,110千伏副母分段间隔成功投运,标志着整个改造工程圆满收官。


改造完成后,瑞仙变电站负载能力、供电容量、电网网架可靠性实现全面提升,电网运行灵活性和故障应急处置能力显著增强,从根本上补齐瑞安南部区域供电短板。当前正值迎峰度夏关键阶段,升级后的电力枢纽将充分发挥保障作用,有效缓解夏季用电高峰压力,守护辖区居民安心用电。同时,坚强的电网体系将持续为瑞安侨贸小镇、江南省级物流园、轻工业园区等重点片区赋能,有力支撑江南新区智能装备、时尚轻工等产业数字化转型,持续优化区域营商环境,为企业稳定生产提供可靠能源支撑。

原标题: 图盛集团:电力枢纽焕新升级 浙南电网供电能力全面提升
编辑:徐诺责编:郑葵葵监制:缪磊
